Belo Monte inicia operação comercial 6 anos após licitação

Orçada em 25,8 bilhões de reais, a usina começou a ser estudada em 1975, sempre em meio a disputas com povos indígenas da região

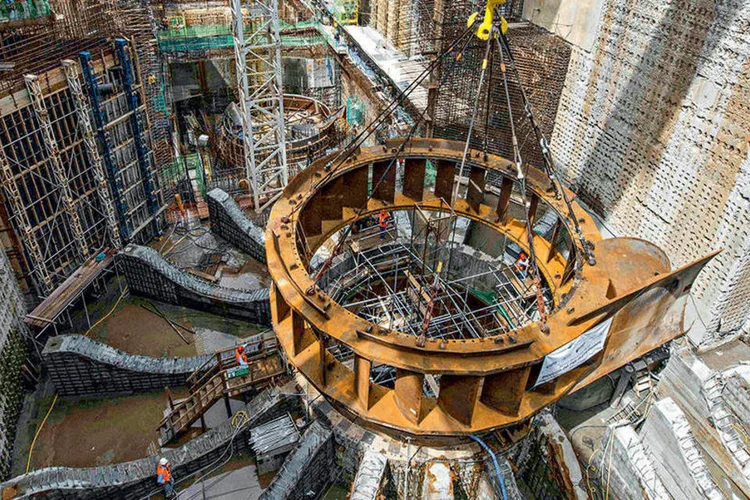

	Belo Monte, no Pará: a turbina estava operando em testes desde o início de abril
 (Divulgação)

Belo Monte, no Pará: a turbina estava operando em testes desde o início de abril (Divulgação)

DR

Da Redação

Publicado em 20 de abril de 2016 às 10h40.

São Paulo - A hidrelétrica de Belo Monte, no Pará, iniciou nesta quarta-feira a operação comercial de sua primeira turbina, exatos seis anos após a licitação em que teve a concessão arrematada pela Norte Energia, uma sociedade liderada pela estatal Eletrobras.

A primeira máquina a operar na usina do rio Xingu tem 611 megawatts em potência, o que representa pouco mais de 5% da capacidade total da usina (11,2 mil megawatts), que será a terceira maior do mundo quando concluída, o que está previsto para 2019.

A turbina estava operando em testes desde o início de abril.

A autorização constou de despacho da Agência Nacional de Energia Elétrica (Aneel) no Diário Oficial da União.

Atualmente, o empreendimento tem como sócios as elétricas Eletrobras, Cemig, Light e Neoenergia, além de Vale, Sinobras, J. Malucelli e os fundos de pensão Petros e Funcef.

Orçada em 25,8 bilhões de reais, a usina começou a ser estudada em 1975, sempre em meio a disputas com povos indígenas da região.

Em um encontro sobre o projeto, em 1989, o então engenheiro da Eletronorte, Antônio Muniz Lopes, viu uma índia esfregar um facão em seu rosto em protesto contra a usina, então chamada de Kararaô.

Anos depois, o mesmo Muniz Lopes chegaria à presidência da Eletrobras e retomaria o projeto no início do governo Lula com o nome de Belo Monte, mas não sem novas polêmicas.

O leilão da usina, em 2010, foi paralisado diversas vezes por ações judiciais, e após isso a construção da usina enfrentou também diversos entraves na Justiça e junto a ribeirinhos e povos indígenas.

Após diversas paradas, a hidrelétrica inicia a operação comercial com mais de um ano de atraso em relação ao cronograma original, que apontava para o início da geração no começo de 2015.

Agora, Belo Monte tenta negociar junto ao Ministério de Minas e Energia um perdão para o descumprimento do cronograma, o que já foi negado pela Agência Nacional de Energia Elétrica (Aneel) em duas oportunidades.

Acompanhe tudo sobre:Energia elétricaBelo MonteUsinasHidrelétricas

Mais de Negócios

SumUp capta R$ 850 milhões para enfrentar crise de crédito nas PMEs

Alumínio sem carbono chega às embalagens da Unilever

Mercado Livre será parceiro do YouTube Shopping em nova fase no Brasil

Ela abriu um negócio no pós-parto e faturou US$ 30 mil em 2 meses e hoje rende US$ 500 mil ao ano
